El-varmepumpe og bygning



15. maj 2024

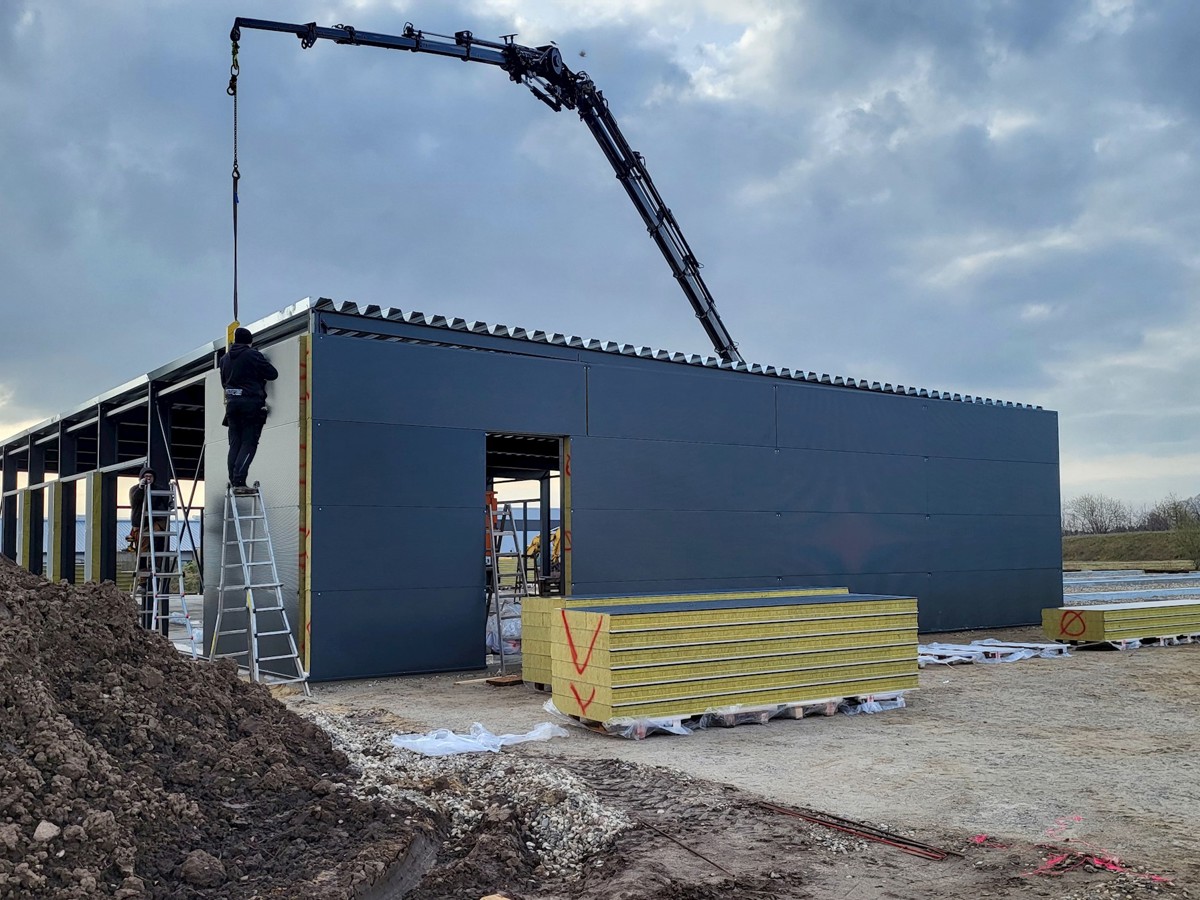

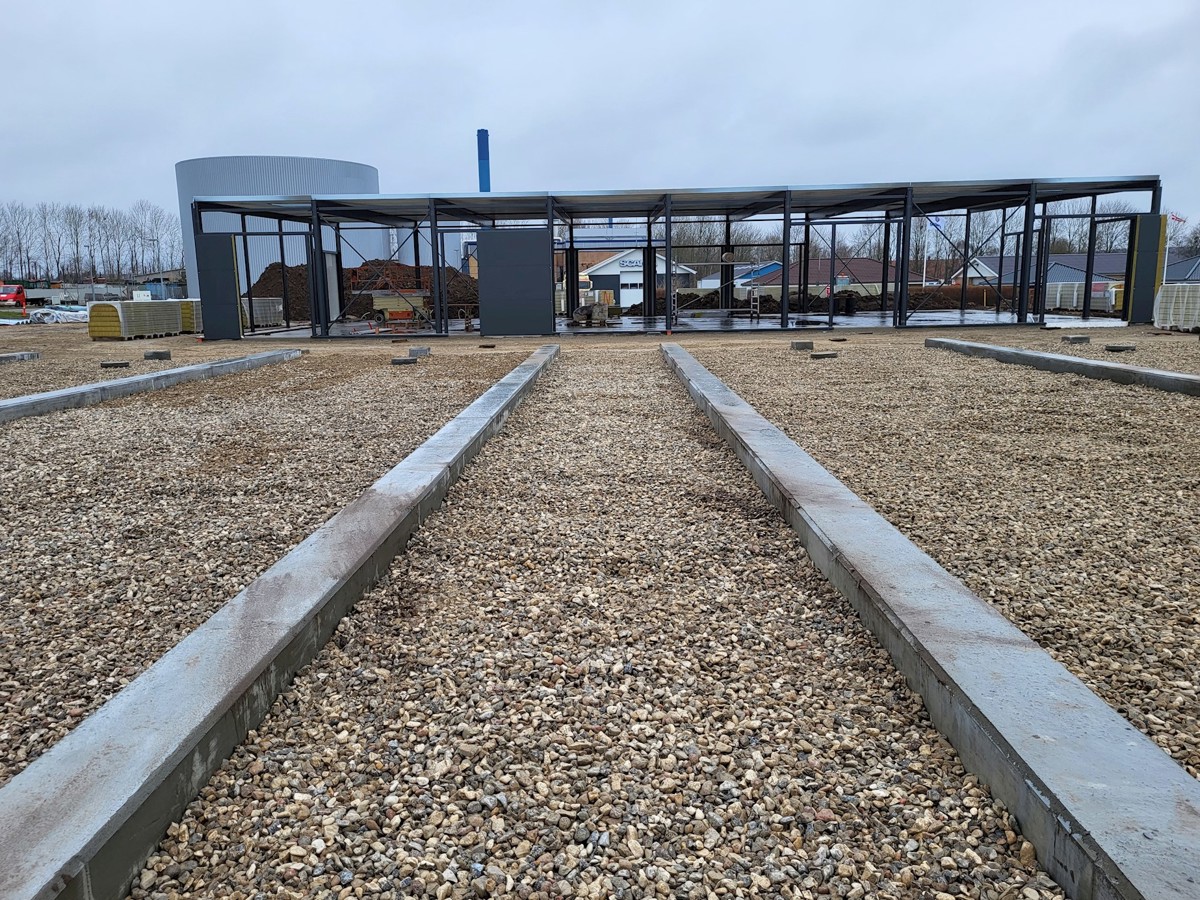

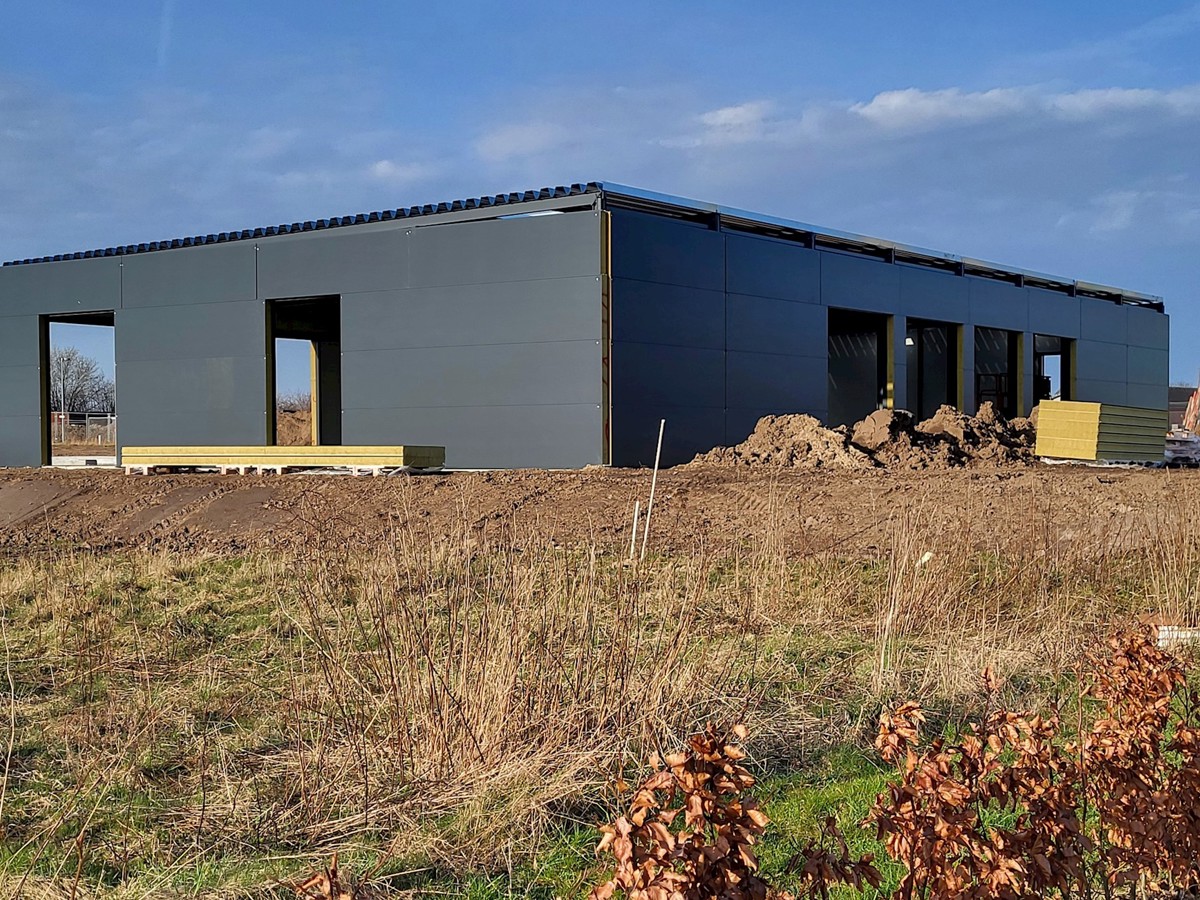

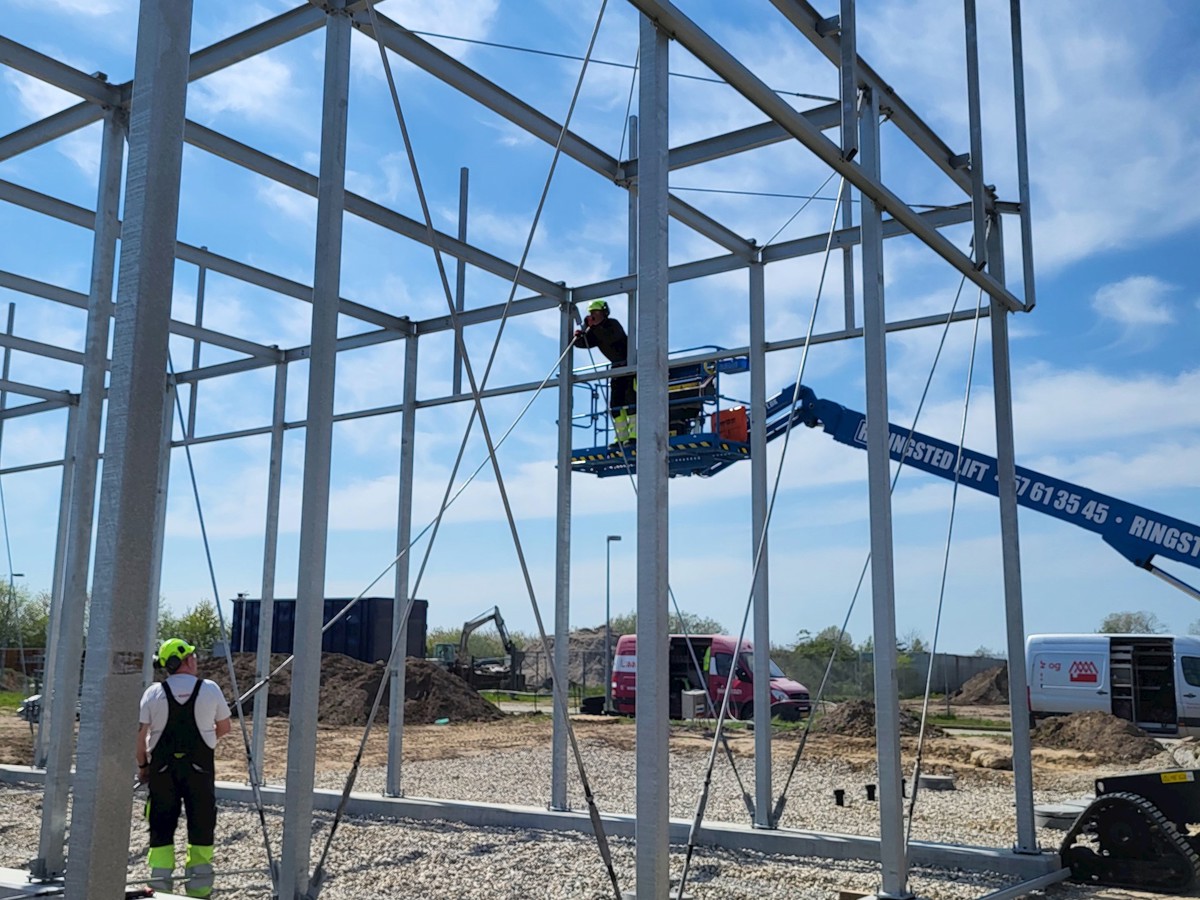

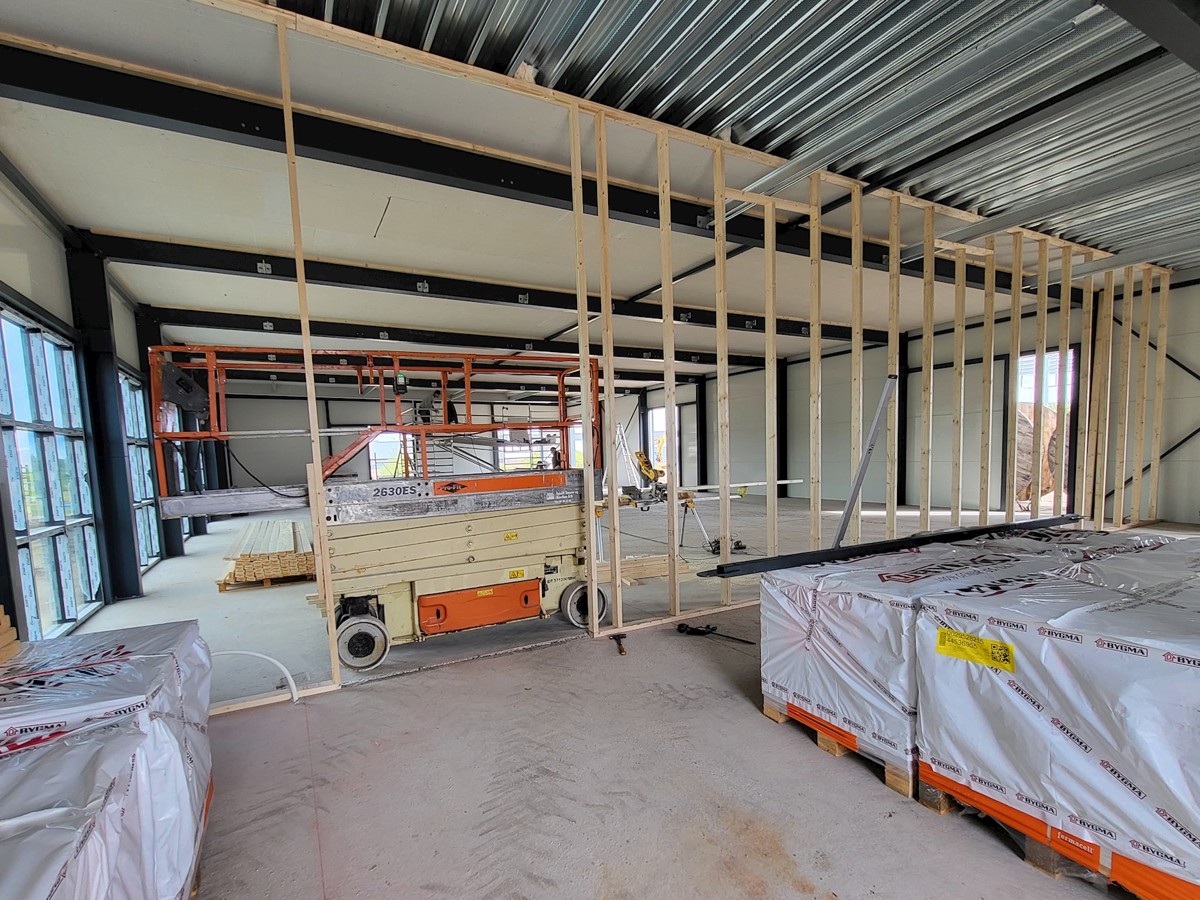

Varmepumpe bygningen er ved at være lukket. Indvendige arbejder pågår. Beklædning af loftet skal være færdig til den 22. maj, hvor varmepumperne bliver sat ind i bygningen.

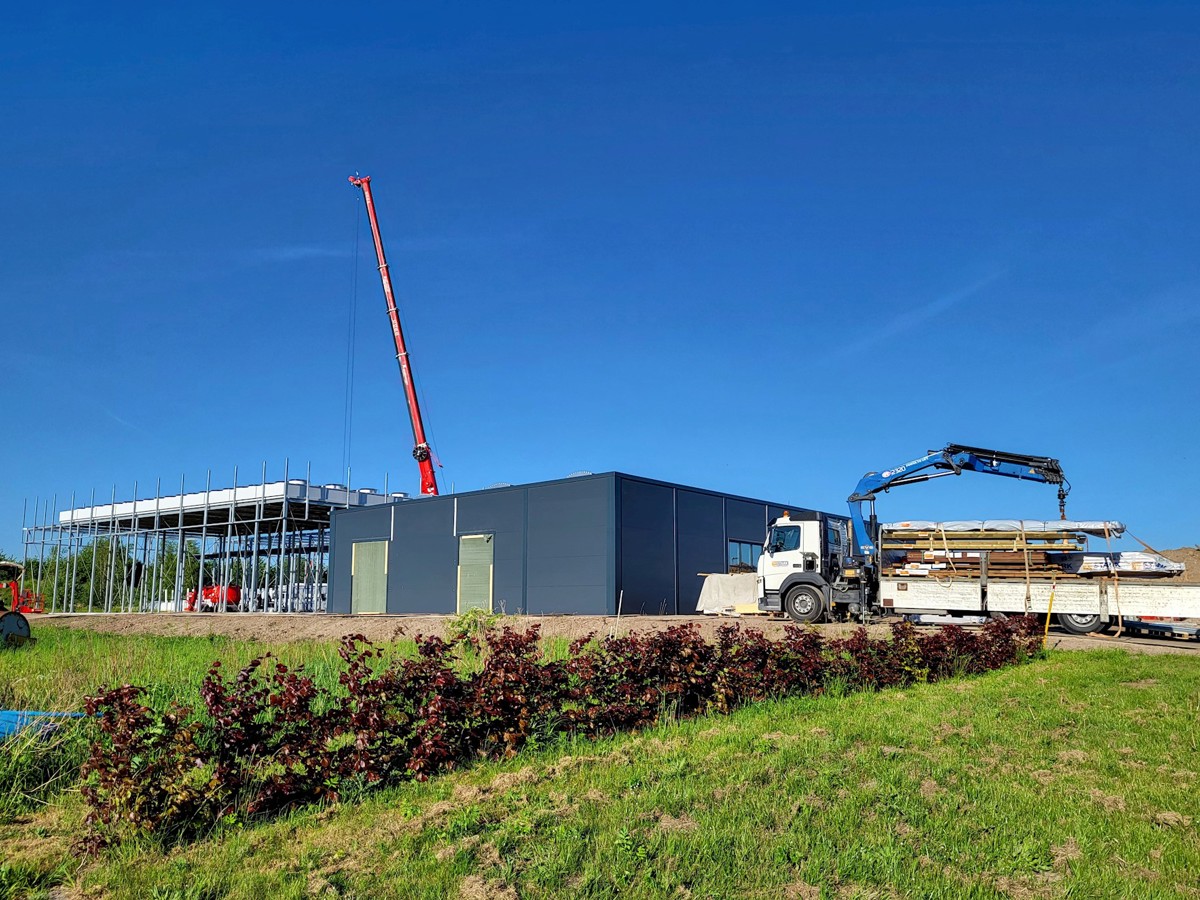

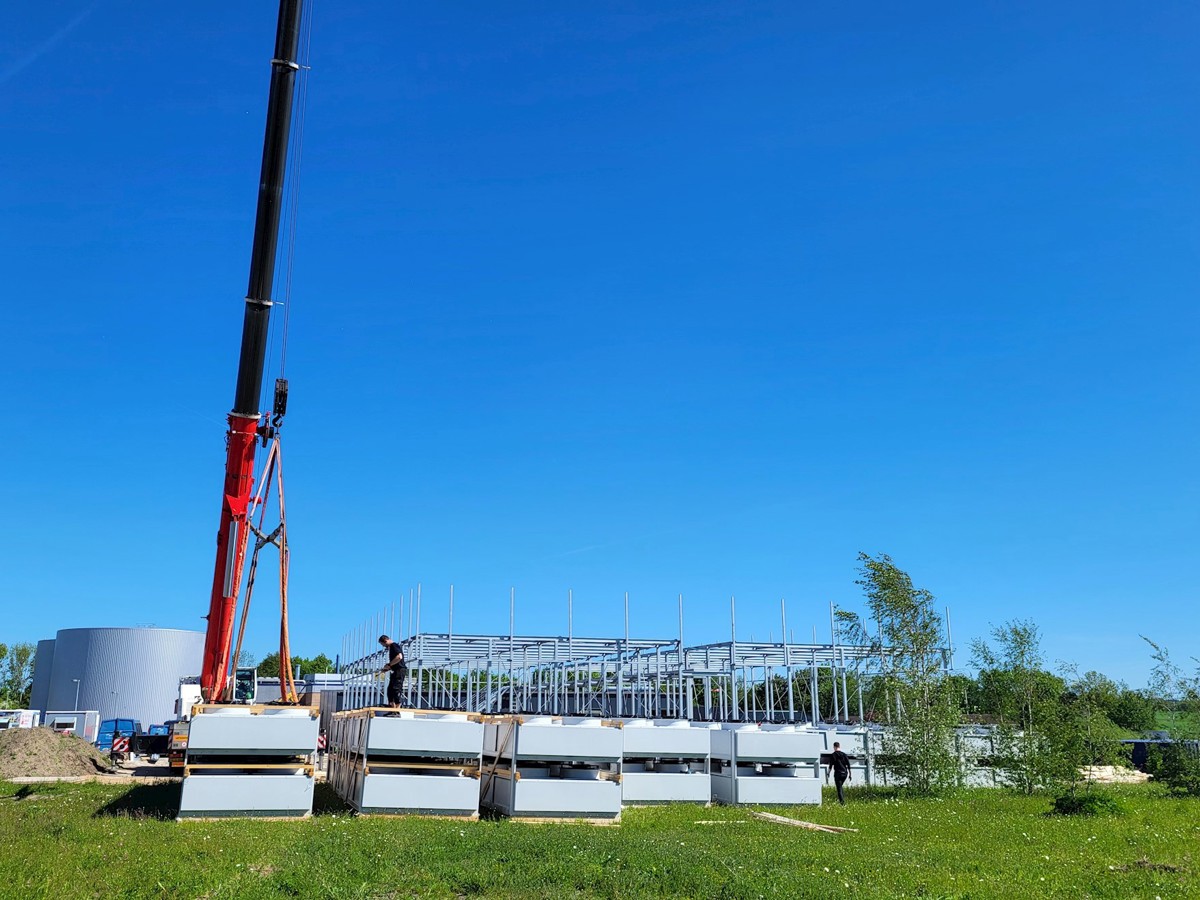

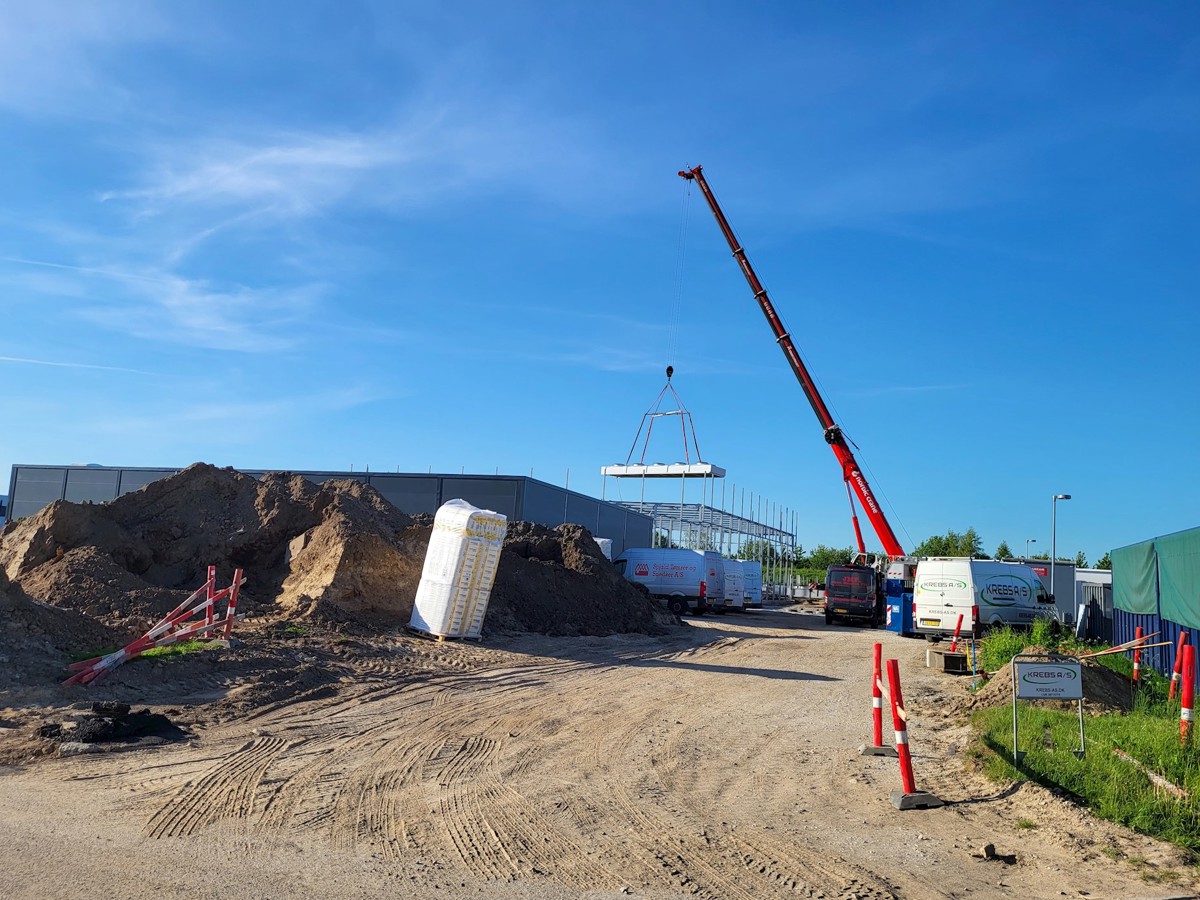

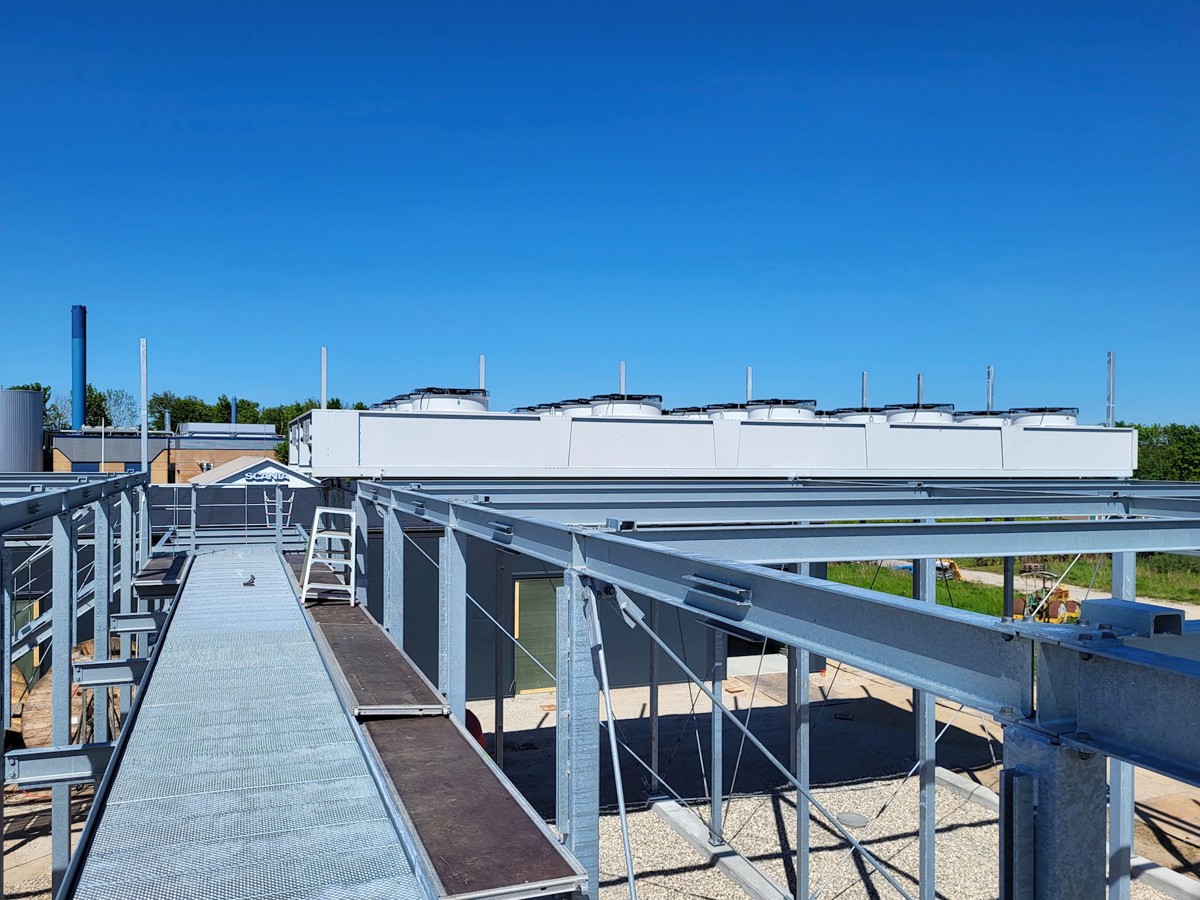

Udenfor bygningen er stativer til energioptagerne opsat. Den 14. maj blev energioptagerne leveret, 24 ialt. Energioptagerne sættes på plads den 15- og 16. maj.

Når elvarmepumperne er leveret, påbegyndes arbejdet med at installere rør- og El systemer, samt færdiggøre bygningen.

Varmepumpen forventes idriftsat til september, hvor Radius forventer at spændingssætte vores højspændingskabel.

Budgettet for varmepumpe og bygningen forventes, at kunne holdes indenfor de rammer, der blev opsat ved projektets start.

11. juli 2024

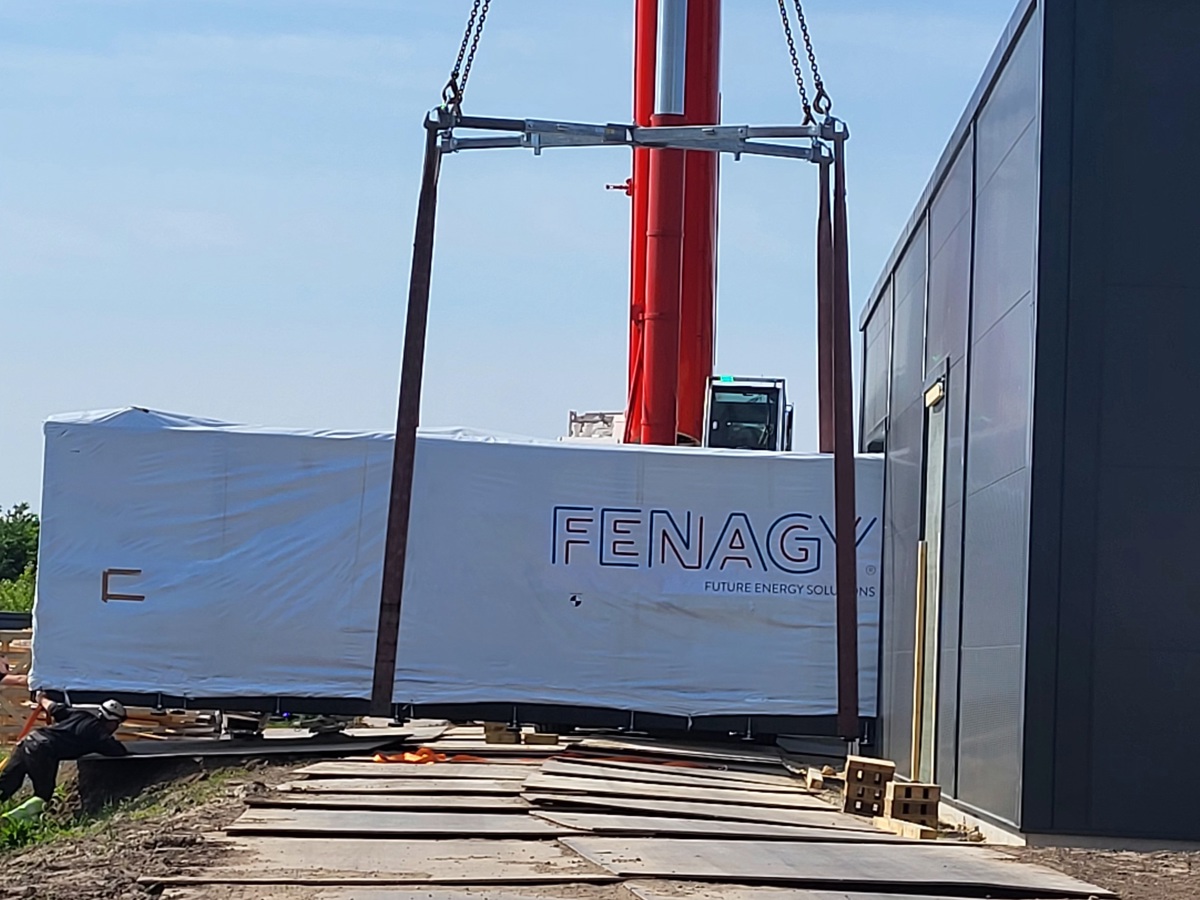

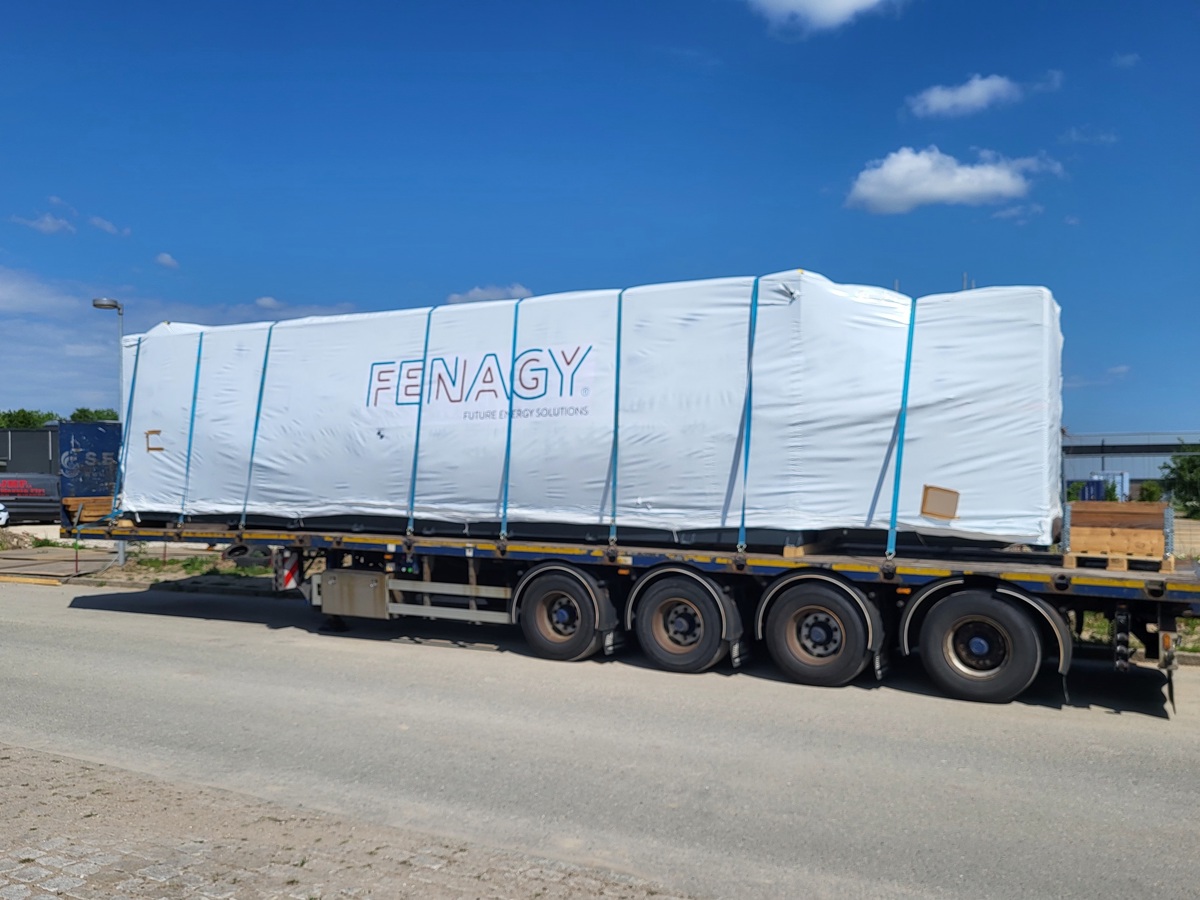

Varmepumperne ankom den 22. maj og blev løftet på plads.

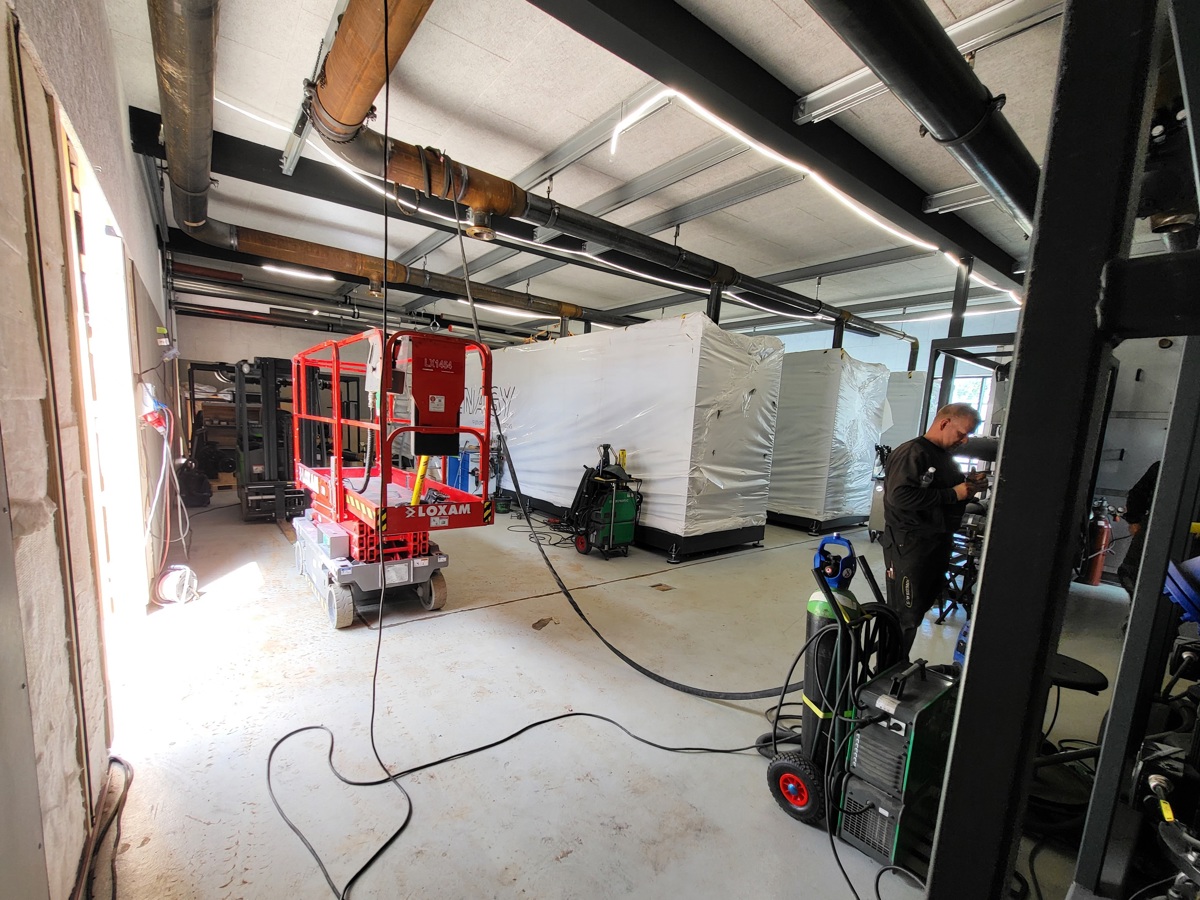

Herefter påbegyndes rør- og elarbejder. Højspændingsanlægget og transformere blev installeret i vores nye højspændingsrum.

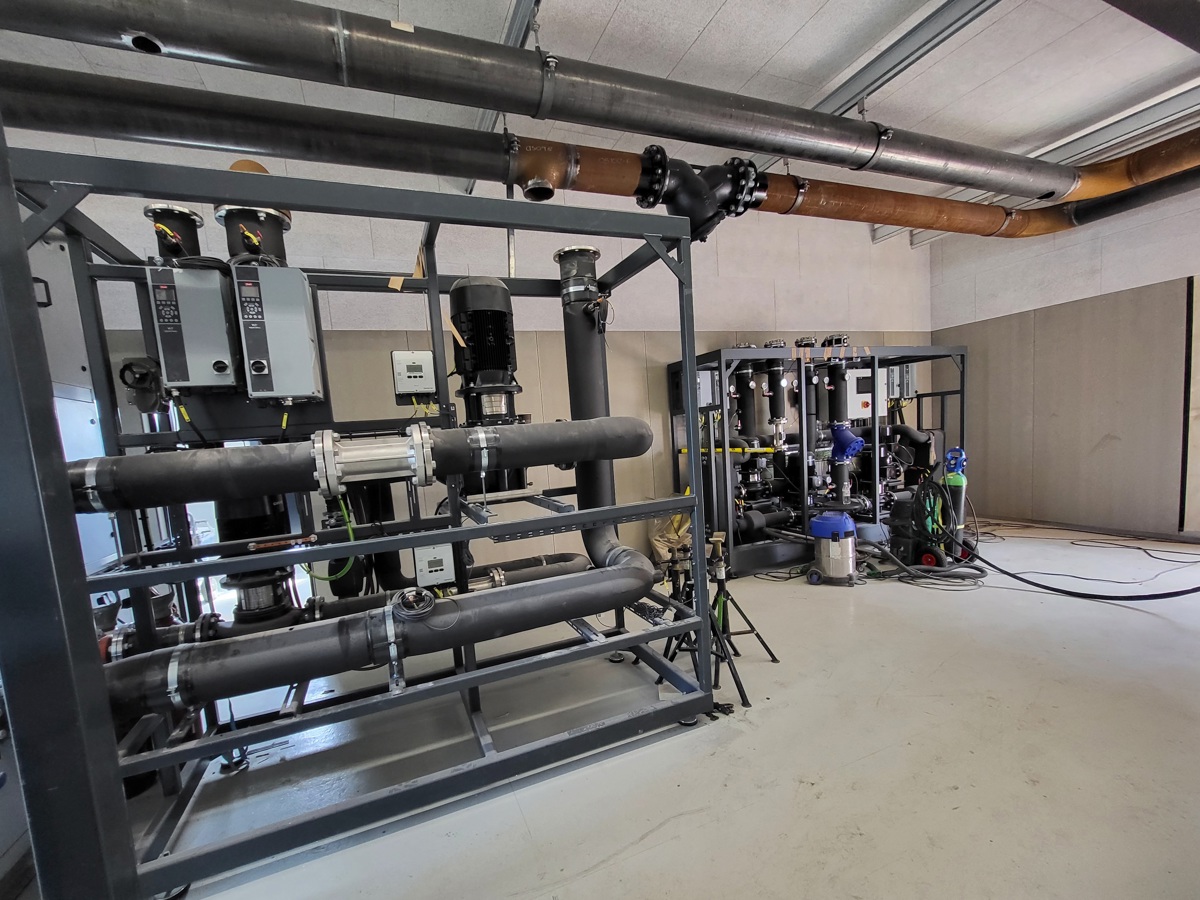

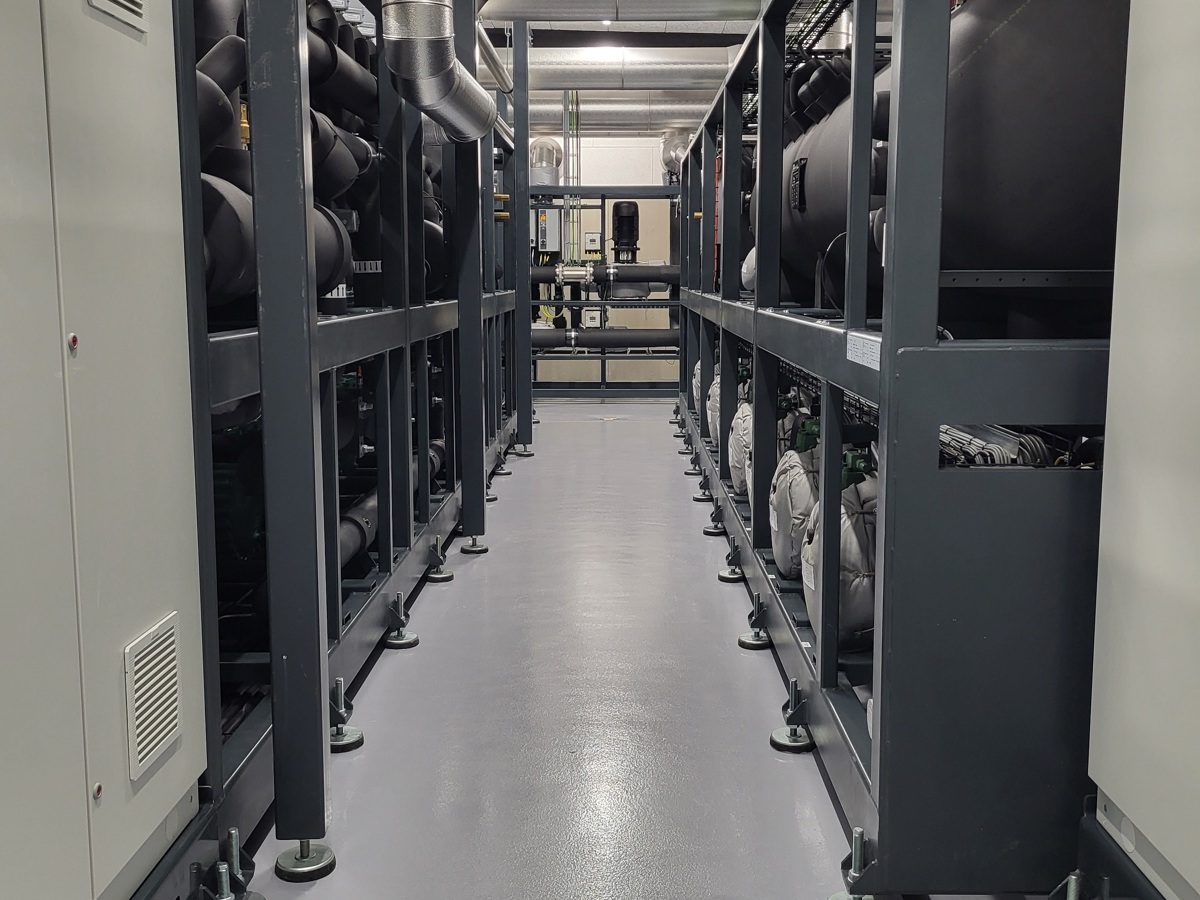

Ved energioptagerne er monteringen af rør og elinstallationer i gang.

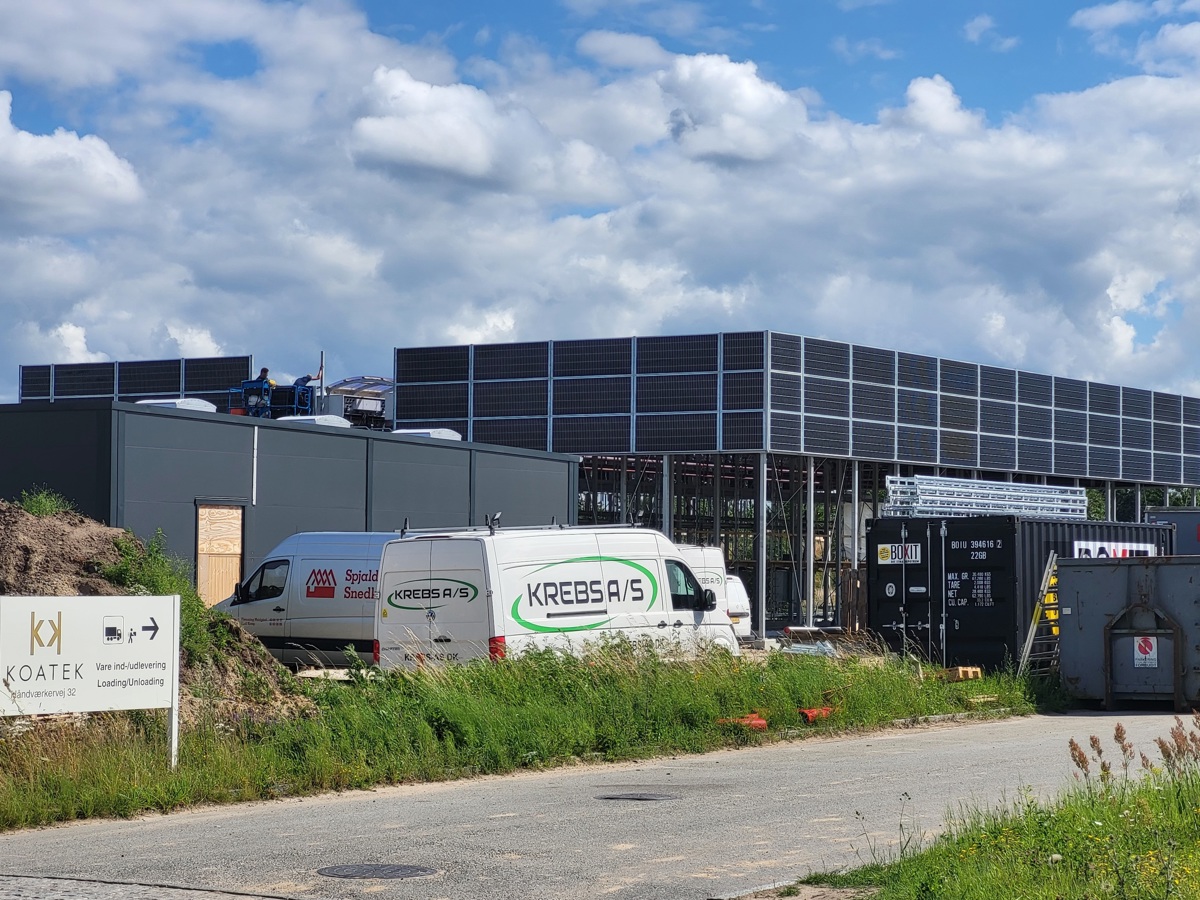

Der er monteret lyddæmpervæg omkring energioptagerne.

Installationen af varmepumper mm. forventes færdig i starten af september.

24. september 2024

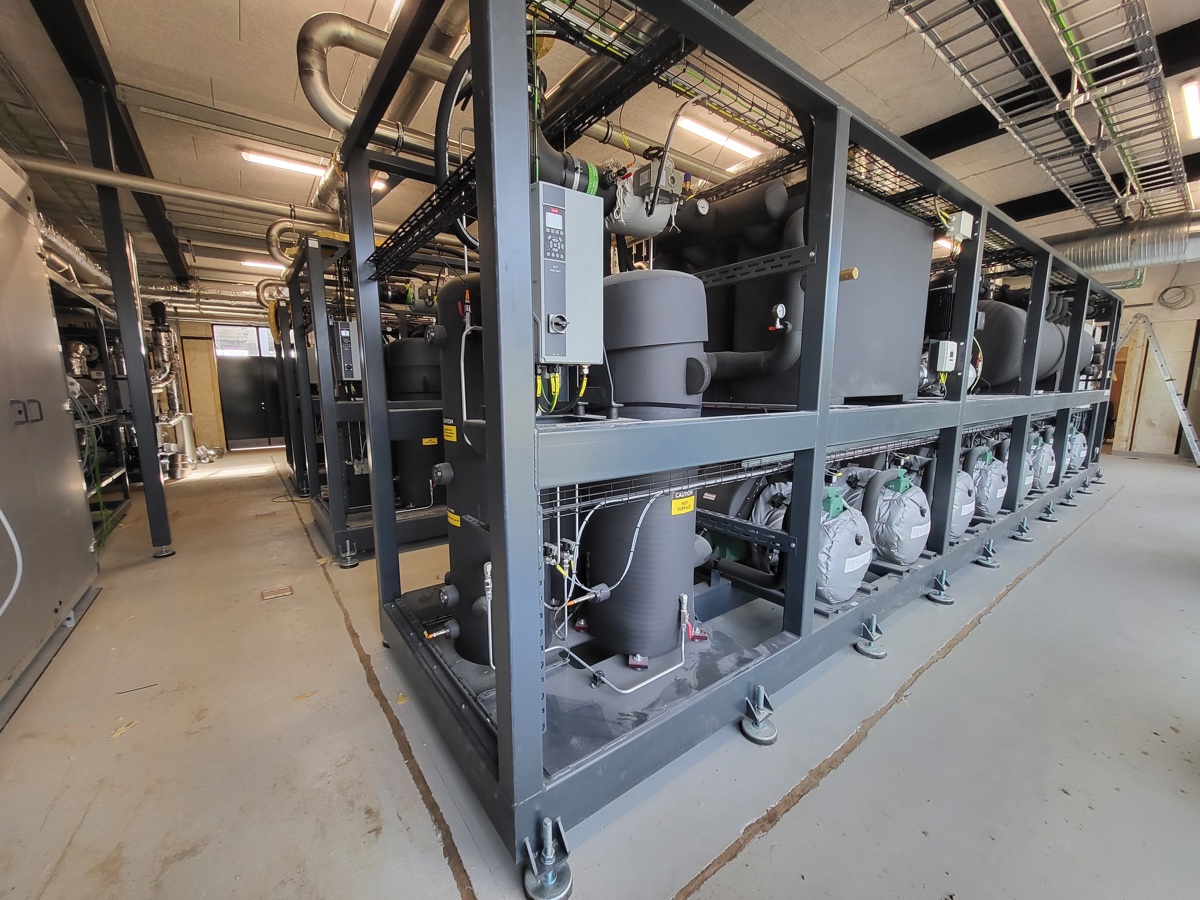

Varmepumperne og energioptagerne er færdigmonteret og trykprøvet.
I øjeblikket er den sidste elmontage af varmepumperne igang.

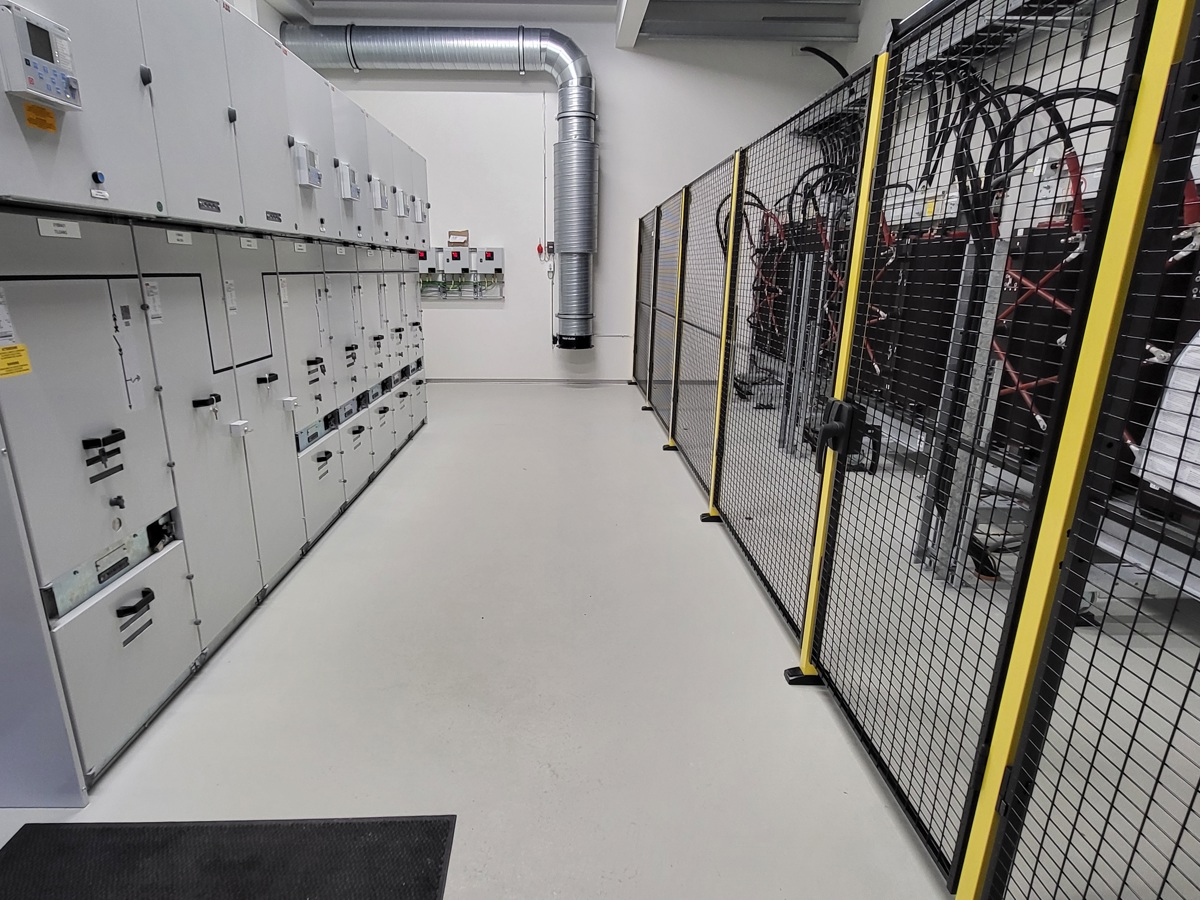

Højspændingsrummet er ved at blive færdigmonteret, og der testes relæindstillinger samt kommunikation til vores scada anlæg.
I næste uge forventes det at kommunikationen til Radius netcentral kan testes.
Det forventes at idriftsættelsen af varmepumperne kan påbegyndes i uge 43. Det forvente at idriftsættelsen vil vare ca. 3 uger.

Det der udestår pt, er klarmelding af vores nye højspændingskabel, så det kan spændingssættes.
Hvornår kablet meldes klar er lidt usikkert, da der er fundet kappefejl på kablet. Der arbejdes på højtryk for at udbedre kappefejlene.

9. oktober 2024

Højspændingskablet blev i dag spændingssat fra Lyngerup friluftsstation. Kablet blev idriftsat uden problemer.

10. oktober 2024

Transformerne til varmepumperne spændingssat.

14. oktober 2024

Test og idriftsætning af varmepumperne påbegyndes, og forventes at tage ca. 3 uger.

31. oktober 2024

Varmepumpen har i dag kørt fuldlast, uden problemer, der udestår dog stadig nogle test.

21. december 2024

Vores nye varmepumpeanlæg, der består af fire varmepumper – tre CO2-varmepumper og én isobutan-varmepumpe – er nu blevet testet og indreguleret. Efter en vellykket testperiode indgår anlægget nu i den daglige drift og producerer den nødvendige varme til vores fjernvarmesystem. Dette har næsten helt erstattet varmeproduktionen fra vores gaskedler.

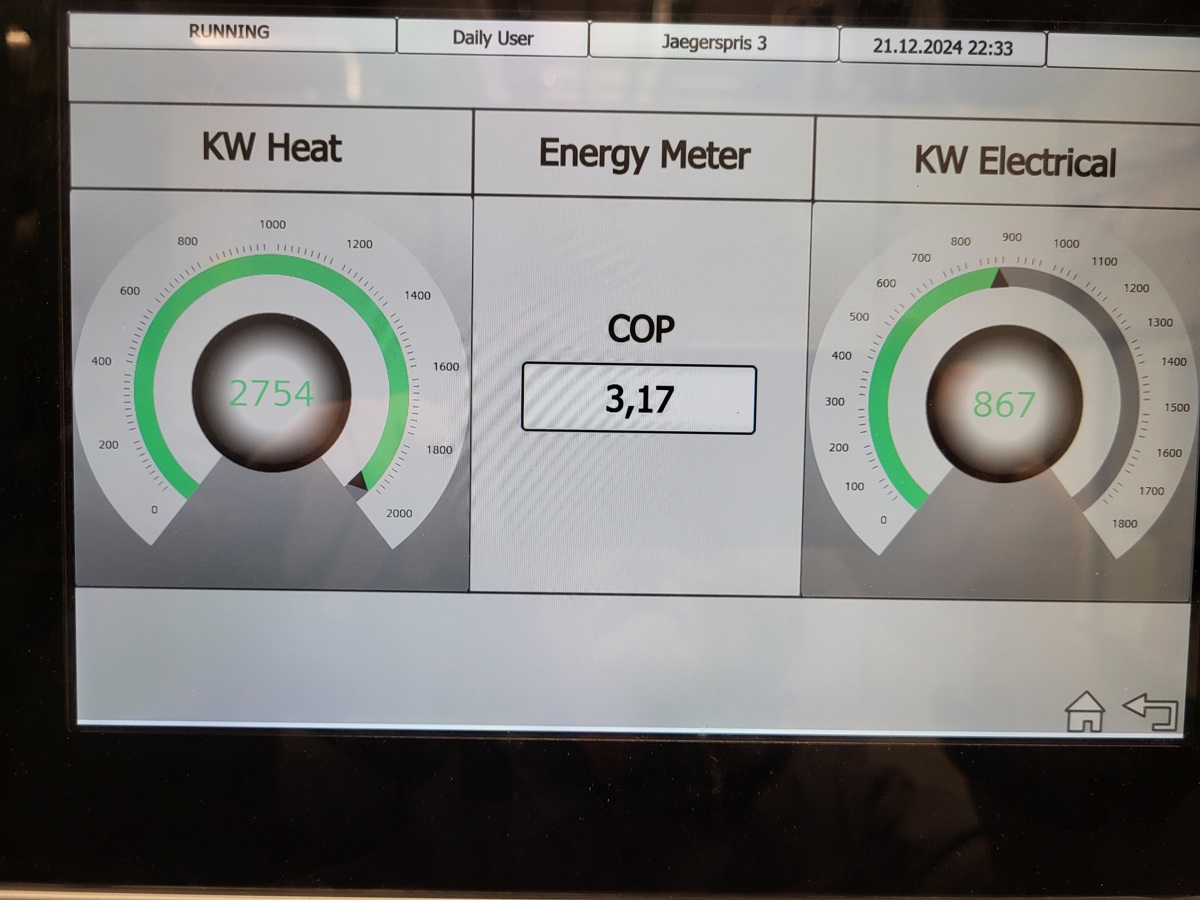

En ydelsestest har bekræftet, at varmepumperne lever op til de lovede præstationer. En yderligere test vil blive gennemført, når temperaturen falder til under frysepunktet, for at sikre optimal ydelse under vinterforhold.



Den endelige aflevering af anlægget forventes at finde sted i januar.

//
